设备 交付积压、审批拖延、关祱 壁垒、电网并网多年排队,层层推高建设开支

得克萨斯州费尔菲尔德市的平奥克溪能源中心,一座天然气发电站。得克萨斯州费尔菲尔德市的平奥克溪能源中心,一座天然气发电站。

  内容速览

  受用电需求激增、设备供货积压影响,美国各类发电厂建设成本较去年上涨超 10%。

  美国在建发机规 模创下历史新高,但电站建设成本大幅走高 。

  人工智能数据中心用电需求暴增,叠加设备交付延期、审批流程拖沓、关祱成本上涨、电网并网排队周期长达数年,各类电站的建设造价全线抬升。

  根据拉扎德投行年度发电成本报告,天然气电站、大型光伏与风电项目的建设成本自去年以来涨幅均突破 10%。

  民众电费持续上涨本就怨声载道,成本上行进一步加剧民生压力。

  电站建设成本最终会分摊到每月电费账单中,电力企业通过长期回本覆盖 基建投入。美国劳工统计局数据显示,6 月电价同比上涨 4%,涨幅跑赢整体通胀 。

  拉扎德投行投行副主席、全球电 力能源基建业务负责人乔治・比利契奇表示:“需求增长是当下能源行业的核心主导因素。

  油气勘探开采企业、管道公司、公共事业电力企业、基建服务商全都受到影响,需求实实在在推高了各项成本。”

  美国正迎来数十年一遇的电网基建热潮,主要驱动力是各家企业扎 堆建设 AI 训练 数据中心,这类算力设施耗电量堪比整座城市。除此之外,多地工业用电增加、建筑采暖电 气化、电动汽车普及、人口增长,共同拉高用电负荷。

  消费者科普 机构电力线路(PowerLines)统计,美国 51 家民营电力公用事业公司 未来 五年资本开支规划总额预估达 1.4 万亿 美元,较去年预估上调超 20%。

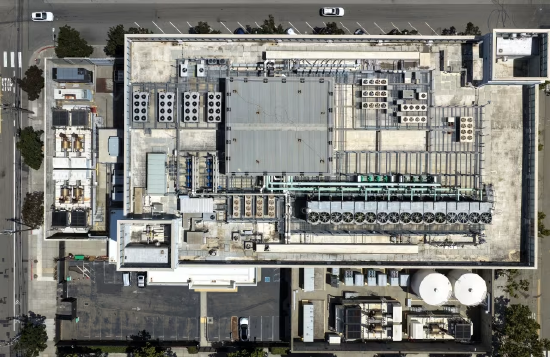

加州奥克兰市数字现实数据中心楼顶的冷却系统。加州奥克兰市数字现实数据中心楼顶的冷却系统。

  美国短期电网新增装机 大多来自 可再生能源与电池储能项目。美国能源信息署数据显示,今年有望投产的在建项目里,光伏、风电、储能占比约 90%。

  拉扎德数据显示,大型光伏度电建设成 本均价升至 69 美元 / 兆瓦时,去年为 58 美元;光伏配套加装储能电池后 ,成本上涨至约 109 美元 / 兆瓦时,此前为 91 美元。

  用电需求激增也带动天然气电厂热度大涨, 天然气仍是美国占比最高的电力来源。燃气轮机本质是大型航空发动机改 型发电设备,如今制造商订单积压,客户需要等待数年才能提货。

  燃气轮机头部供应商沃诺瓦(GE Vernova) 首席执行官斯科特・斯特拉济克周三 透露,大量客户订购设备的交付时间排到 2030 年代,公司正全力扩产追赶订单。他预计,到今年年底,2031 年半数燃气轮机产能都会被长单锁定。

  “本轮需求周期 更长、市场体量更大。” 斯特拉济克说道 。

  联 合循环电站是电网主力机组,也是能效最高的天然气发电类型,可回收燃气轮机余 热二次发电。拉扎德统计,这类电站建设成 本攀升至近 15 年高点,度电成本由去 年 79 美元涨到 90 美元 / 兆瓦时。

  比利契奇判断:“成本上涨趋势很难逆转,单纯从供需逻辑来看,涨价是必然结果。”

  今年美国政界普遍抨击电价上涨,特朗普总统发声频次最高。白 宫促成科技企 业、多家电力公用事业公司主动承诺:不会把数据中心新增 电网配套的建设成本转嫁给普通居民与中小商户。

  这类自愿承诺落地效果尚不明确。电力定价普遍由各州监管机构管控;部 分电网升级惠及全部用电主体,惯例由所有用户共同分摊账单,很难精准拆分哪些开支专门源于数据中心。

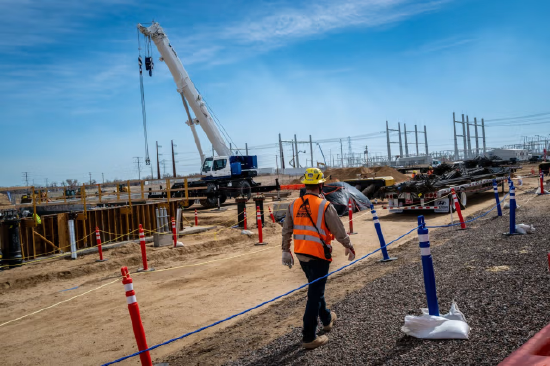

科罗拉多州普拉特维尔市圣弗雷恩堡天然气电站施工现场。科罗拉多州普拉特维 尔市圣弗雷恩堡天然气电站施工现场。

  AI 企业哈尔西翁汇总全 美电力企业申报文件:全美超 190 起电力纠纷,集中在合同条款、专属电价、大型用电大客户计费 规则等问题。

  中大西洋至中西部大片区域共计约 6700 万人口依赖 PJM 互网供电,该机构相当于电网的空中管制中心,按需调配电力供需,这片区域的电费争议最为激烈。弗吉 尼亚州数据中心大量落地,电 力供给缺口扩大,区域电价水涨船高。

  PJM 会付费让发电厂保障用电高峰期可随时并网发电。最新容量拍卖的备用电力规模未达预期;机构计划今年秋季再加办一场容量拍卖补充供电资源,但尚未向监管提交详细方案。

  PJM 独立市场监 管机构监测分析公司建议,将数据中心新增用电负荷剥离容量拍卖市场,单独采购保障电力。该机构总裁乔・鲍林表示,容量市场总费用约 164 亿美元,其中 63 亿美元由数据中心用电催生。

  行情数据平台 Noreva 首席执行官彼得・加德特指出,本次拍卖触及价格上 限,电价依旧不足以刺激开发商新建天然气等刚需电站。

  “这场拍卖最终没有一方满意。” 加德特评价。
